Свежая порция фото со стройплощадки ЖК “Столичный”.
2-я очередь.

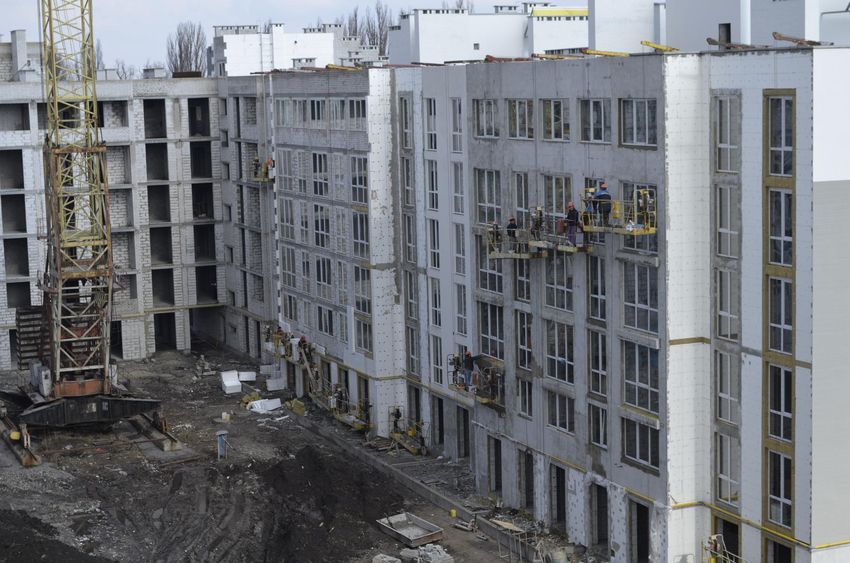

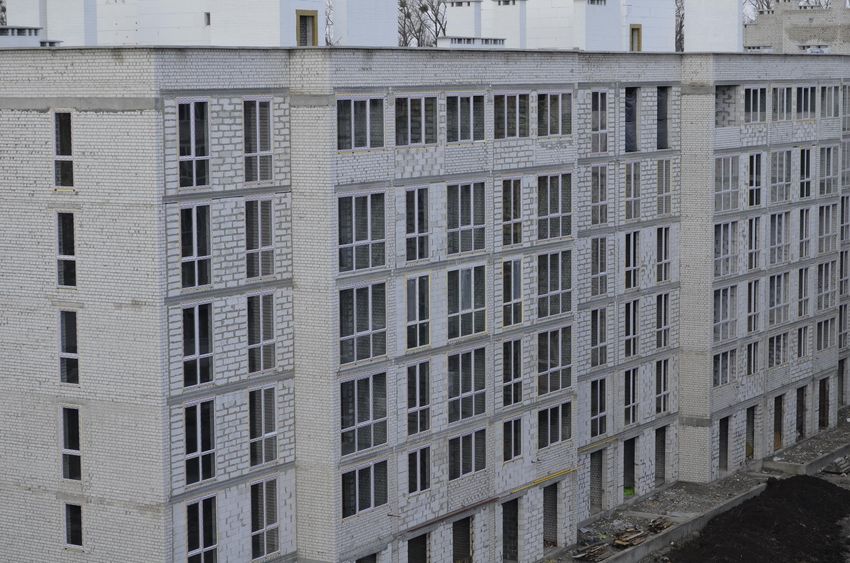

Основные работы во 2-й очереди – прокладка внутренних сетей: канализация, водо- и газопоставка, отопление. Полностью смонтирована котельная, закуплены счетчики, идут работы по установке обводного газопровода. В 4-х секциях смонтированы магистрали отопления, закуплены материалы и ведутся работы. В 1, 2, 6 и 7 секциях закончено остекление, в 5-й продолжается. Начата установка входных дверей в квартиры, смонтированы 4 лифта.
3-я очередь.
А вот и 3-я очередь начала расти.
Закончены работы по устройству внутриплощадочных сетей водопровода и канализации. Выполнены все ростверки. Полным ходом идет кладка кирпичных стен.

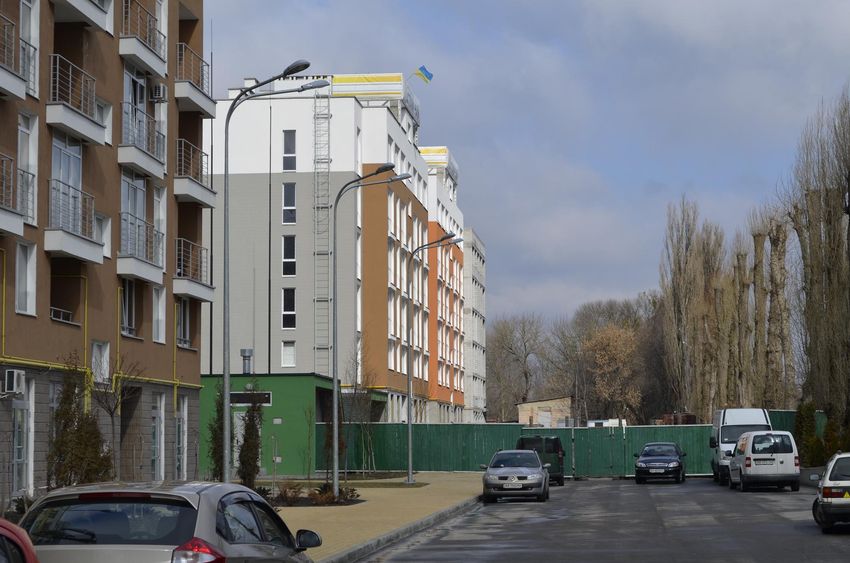

И несколько фото с 1-й очереди.
